画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?

分类: 建筑工程 发布时间: 2023-11-02 22:06 浏览量: 0

画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?

(1)横道图:

①各施工过程流水节拍的累加数列:

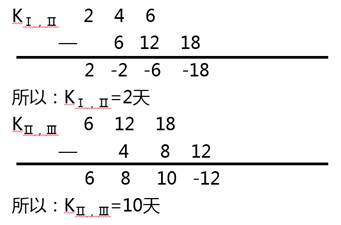

②错位相减,取最大值得流水步距:

③总工期=(2+10+8)+(2+2+2)+2=28天。

(2)总工期28天。

(3)分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整。确定调整后付诸实施的新施工进度计划。
