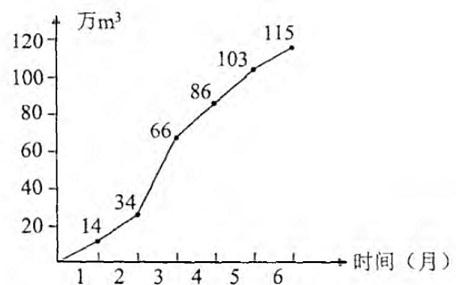

某土方工程月计划完成工程量累计曲线(单位:万m3)如下图所示,该工程1~4月份每月实际工程量分别为18、22、27和15万m3,则通过比较获得的正确结论是()。

A.第1月实际工程量比计划工程量拖后4万m3

B.第2月实际进度比计划进度超前

C.第3月实际工程量比计划工程量超额5万m3

D.第4月底实际工程量比计划工程量超额5万m3

正确答案是B
