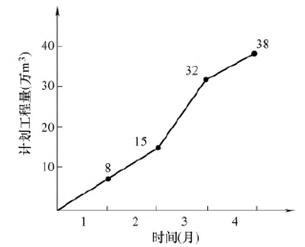

某分项工程月计划工程量累计曲线(单位:万m3)如下图所示,该工程1~4月份实际工程量分别为6万m3、7万m3、8万m3和15万m3,则通过比较获得的正确结论是()。

A.A:第1月实际工程量比计划工程量超额2万m3

B.B:第2月实际工程量比计划工程量超额2万m3

C.C:第3月实际工程量比计划工程量拖欠2万m3

D.D:4月底累计实际工程量比计划工程量拖欠2万m3

正确答案是D
