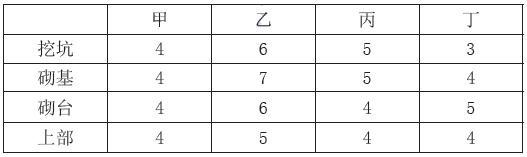

<p>[背景]根据下列小桥的流水节拍,按甲乙丙丁的顺序组织流水施工, 【问题】计算流水步距和工期(保留计算步骤),绘制横道图

分类: 监理案例分析(交通工程) 发布时间: 2023-11-03 00:37 浏览量: 1

[背景]根据下列小桥的流水节拍,按甲乙丙丁的顺序组织流水施工, 【问题】计算流水步距和工期(保留计算步骤),绘制横道图

2、总工期计算总工期=Σk+ΣTn+Σtg=(6+7+6)+(4+5+4+4)=363、横道图绘制(略)按计算出来的流水步距绘制。
