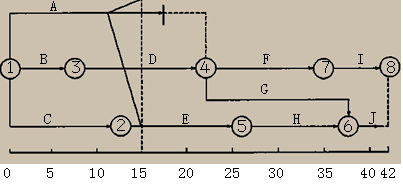

计算下面网络图的时间参数,确定关键线路。按此计划施工,15天后检查计划执行情况,发现A工作还需4天,D工作还需8天,E工作还需10天。照这样下去,工程能否按时完工?如不能,应如何调整?

1.计算  2.绘制实际进度前锋线 由于关键工作D延误了1天,照此下去,总工期将延长1天,因此应将其或其后续工作压缩1天。A工作有较大的时差,可不用调整。
