分类: 现代咨询方法与实务 发布时间: 2023-11-03 00:44 浏览量: 0

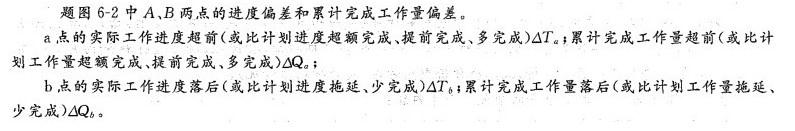

本大题主要考查资源费用曲线。资源费用曲线的绘制步骤: (1)确定工程项目进度计划,编制进度计划的横道图或网络图。 (2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间的费用,在时标网络图上按时间编制费用支出计划或工程量完成计划。 (3)计算规定时间内计划累计完成的费用。 (4)按各规定时间的计划累计完成的费用值,绘制3形曲线。 通过比较计划的S曲线与实际进展情况可获得如下信息: (1)实际工程进展速度,如果按工程实际进展描出的点落在原计划的曲线左侧,则表示此刻实际进度比计划进度超前了,反之,如果按工程实际进展描出的点落在原计划的S曲线右侧,则表示此刻实际进度比计划进度拖后了。 (2)进度超前或拖后的时间。 (3)工程量完成的情况。 (4)后期工程进度预测。
