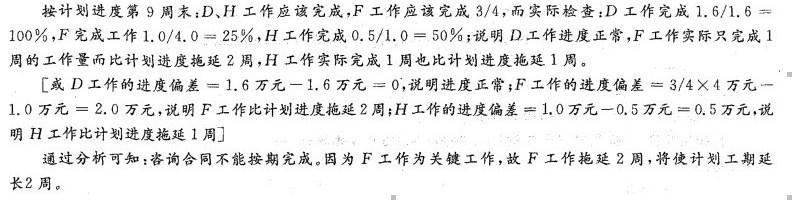

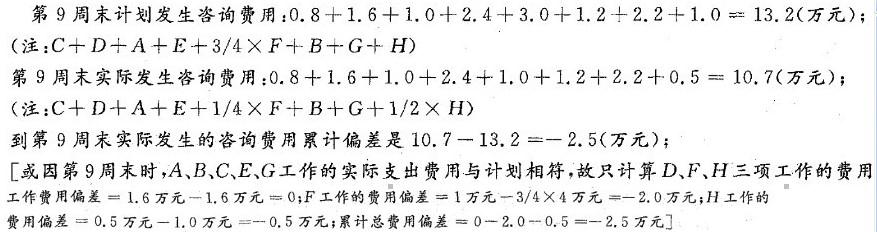

到第9周末实际发生的咨询费用累计偏差是多少(列出计算过程)?分析D.H.F工作的进度偏差。该咨询合同能否按期完成?简述理由。

本大题主要考查偏差分析。徧差分析的计算公式包括: 费用偏差=已完工程实际费用-已完工程计划费用,结果为正值表示费用超支,结果为负值表示费用节约; 进度偏差=拟完工程计划费用-已完工程计划费用,结果为正值表示工期拖延,结果为负值表示工期提前。 其中三个参数计算公式 拟完工程计划费用=计划工程量X计划单价; 已完工程计划费用=实际工程量X计划单价; 已完工程实际费用=实际工程量X实际单价。
