分类: 现代咨询方法与实务 发布时间: 2023-11-03 00:44 浏览量: 3

取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?

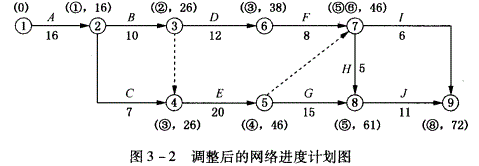

(1)取消K工作后,调整后的网络计划图如图3-2所示。 (2)调整后的关键路线为:A→B→E→G→J; 总工期=16+ 10 +20+ 15 +11 =72(天)。
