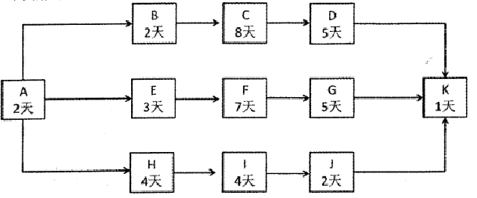

<p>下图给出了一个信息系统项目的进度计划网络图(含活动历时) <img alt="" src="https://learnf

分类: (高级)信息系统项目管理师 发布时间: 2023-11-03 05:22 浏览量: 2

下图给出了一个信息系统项目的进度计划网络图(含活动历时) 下表给出了该项目各项活动的历时和成本估算值。 按照项目进度计划,第12天结束时应完成活动C、F、J,实际情况为:C完成了75%;F完成了100%;J完成了50%;实际花费25?000元。请计算该时点的计划值PV、挣值EV、成本绩效指数CPI和进度绩效指数SPI。(详细的解题步骤)

PV=1?000+2?000+4?000+3?000+4?000+2?000+3?000+2?000=21?000(元)EV=1?000+2?000+75%×4?000+3?000+100%×4?000+2?000+3?000+50%×2?000=19?000(元)CPI=EV/AC=19?000/25?000=0.76SPI=EV/PV=19?000/21?000=0.9
