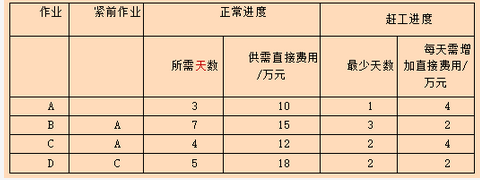

某工程包括 A、 B、 C、D 四个作业,其衔接关系、正常进度下所需天数和所需直接费用、赶工进度下所需的最少天数和每天需要增加的直接费用见下表。该工程的间接费用为每天 5万元。据此,可以估算出完成该工程最少需要费用(请作答此空 )万元,以此最低费用完成该工程需要()天。

A.106

B.108

C.109

D.115

正确答案是A
