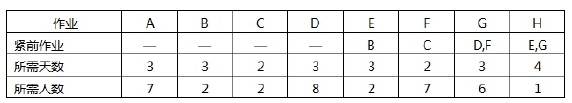

<p>某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表: <img alt="" src="https

分类: (高级)系统分析师 发布时间: 2023-11-03 05:24 浏览量: 0

某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表: 该项目共有10人,各作业必须连续进行,至少需要(55)天才能完成。

A.11

B.12

C.13

D.14

正确答案是B
